본문 바로가기

언론과 시사

'산유국' 만들어준 동해가스전, 청정에너지 기지 변신하나

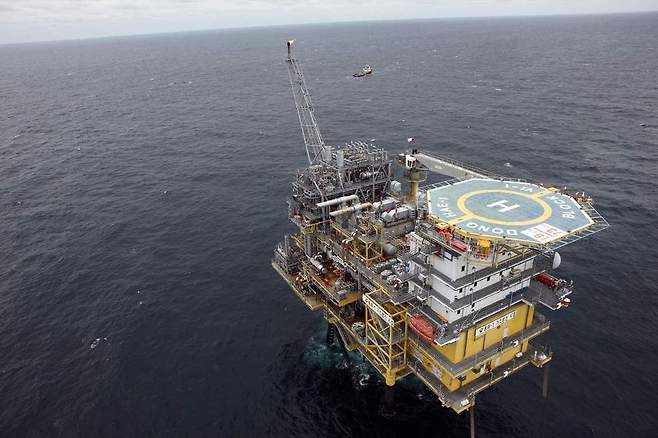

 동해가스전 해상플랫폼. 부유식 해상풍력 발전단지가 조성되면 해상변전시설로 활용하는 방안이 검토되고 있다. 한국석유공사 제공

동해가스전 해상플랫폼. 부유식 해상풍력 발전단지가 조성되면 해상변전시설로 활용

하는 방안이 검토되고 있다.

 한국석유공사 제공

동해 가스전 야간 생성현장

'산유국' 만들어준 동해가스전, 청정에너지 기지 변신하나

세계 95번째 '산유국' 지위 안겨준 천연가스 생산기지
2021년 퇴역 앞두고 해상풍력발전 시설로 재활용 검토
철거·신규시설 비용 절감하며 새로운 에너지사업 가능
주변 해역 조업 어민들 반발..소통·설득 남은 숙제

울산에서 남동쪽으로 58㎞ 떨어진 동해 바다 한가운데 소형 석유화학 플랜트가 있다.

우리나라에 세계 95번째 산유국 지위를 안겨준 동해가스전 해상플랫폼이다.

 김해공항에서 헬기로 40분이면 닿을 수 있다.

이곳에선 한국석유공사 직원 23명이 머무르며, 수심 152m 아래 지표면에서 초경질원유(콘덴세이트)가 섞인 천연가스를 뽑아올려 수분을 뺀 뒤 61㎞ 길이의 해저배관으로 육상에 보내는 일을 한다.

 하루에 생산하는 천연가스는 34만 가구가 이용할 수 있는 양이다.

지난 24일 이곳에서 만난 한국석유공사 홍보팀 이은규 부장은 “지난 16년 동안 동해가스전 시추·생산시설 설치와 운영에 들어간 총비용이 1조원인데, 총수익은 2조원이 넘는다.

동해가스전 개발 과정에서 축적한 노하우가 이후 성공적인 해외유전 개발로 이어졌다”고 설명했다.

이 해상플랫폼은 바다 밑바닥에 고정된 200m 높이의 철재 구조물로 지탱된다.

가스 생산시설과 발전시설은 물론 근무자 주거·휴게시설과 보급선의 생필품·장비 등을 옮기는 크레인에 헬기장까지

갖추고 있다.

이 가스전 플랫폼이 해상 풍력발전단지로의 변신을 준비하고 있다.

지난 2004년과 2016년 가동을 시작한 ‘동해-1’과 ‘동해-2’ 해저생산시설이 매장량 고갈로 올해 안에 생산을 멈추기

때문이다.

이 부장은 “다소 유동적이지만 2021년 6월 해상플랫폼의 퇴역이 예정돼 있다”고 했다.

동해가스전 직원이 해상플랫폼에 설치된 레이저를 이용한 원격 풍력자원 측정장비에 대해 설명하고 있다. 이 측정장비를 통해 1년간 조사한 풍황자료는 부유식 해상풍력발전단지 조성 사업의 타당성 조사와 허가를 위한 기초자료로 쓰일 예정이다. 신동명 기자

동해가스전 직원이 해상플랫폼에 설치된 레이저를 이용한 원격 풍력자원 측정장비에

 대해 설명하고 있다. 이 측정장비를 통해 1년간 조사한 풍황자료는 부유식 해상

풍력발전단지 조성 사업의 타당성 조사와 허가를 위한 기초자료로 쓰일 예정이다.

신동명 기자

울산시와 한국석유공사는 지난해 10월부터 ‘200㎿ 부유식 해상풍력 발전단지 조성 업무협약’을 맺고, 동해가스전 해상플랫폼을 해상변전소로, 해저배관을 전력 케이블 보호관 등으로 재활용하는 방안을 검토하고 있다.

해상풍력발전 사업은 송철호 울산시장이 지난해 6월 지방선거 때부터 “지역 조선·해양산업의 활로 개척과 일자리

창출”을 위해 추진해온 공약 사업이다.

울산시는 이와 별도로 민간이 주도하는 해상풍력발전단지를 1GW 규모까지 연차적으로 확대하기로 하고, 지난 24일 국

내외 4개 민간투자사와도 첫 업무협약을 맺었다.

울산시와 석유공사가 해상풍력발전 사업에 손잡고 나선 것은 가스전 시설 재활용에 대한 이해가 일치하기 때문이다.

 울산시는 해상풍력발전기 설치에, 석유공사는 퇴역시설 철거에 드는 비용을 크게 줄일 수 있다.

가스전 주변 해역은 인근 어민들에게 ‘바람골’로 불릴 만큼 해상풍력발전단지의 좋은 입지조건을 갖춘 곳이기도 하다. 가스전관리사무소 생산운영팀 김성해 부장은 “풍속이 보통 초속 6m 이상이면 풍력발전의 좋은 입지조건이라 하는데, 지난해 10월 이후 측정자료를 보면 월 평균 초속 7m 정도 나온다”고 했다.

일본 나가사키현 고토시 앞바다에 설치된 2㎿급 부유식 해상풍력발전기. 울산시는 이보다 큰 5㎿급 부유식 해상풍력발전기 설계기술 개발에 들어갔다. 울산시와 석유공사가 동해가스전 주변에 조성하려는 부유식 해상풍력발전단지(200㎿)는 2㎿급으로는 100기, 5㎿급으로는 40기 규모다.  울산시 제공

일본 나가사키현 고토시 앞바다에 설치된 2㎿급 부유식 해상풍력발전기. 울산시는 이보다

큰 5㎿급 부유식 해상풍력발전기 설계기술 개발에 들어갔다. 울산시와 석유공사가 동해

가스전 주변에 조성하려는 부유식 해상풍력발전단지(200㎿)는 2㎿급으로는 100기,

5㎿급으로는 40기 규모다.

울산시 제공

문제는 해상플랫폼의 설계수명 기한(20년)이 몇 년 안 남았다는 것이다.

 이에 대해 김 부장은 “안전성 검토가 필요하겠지만 플랫폼 구조물의 기초가 해저 암반지대까지 내려가 안정돼 있고,

구조물의 부식방지제 상태가 아직 양호한 것으로 보여 설계수명을 연장해 사용할 여지는 충분하다”고 했다.

동해가스전 주변 해역에서 어로작업을 하는 어민들의 반발 역시 변수다.

어민들은 최근 울산시가 연 간담회에서 “동해가스전 주변에 해상풍력 발전단지가 생기면 수만명에 이르는 동남권 어민들이 조업을 하지 못해 생존권을 잃게 된다”고 목소리를 높이기도 했다.

심민령 시 에너지산업과장은 “관련 어업인들의 의견도 계속 듣고 설득해 가며 상생방안을 찾을 예정”이라고 말했다.

신동명 기자 tms13@hani.co.kr

동해 가스전 시설 개요

동해가스전, 바람자원 풍부하고 플랫폼 재활용 가능…'해상풍력 최적지'

울산 남동쪽 58지점에 위치한 동해가스전 해상플랫폼.

/사진제공=한국석유공사

동해가스전, 바람자원 풍부하고 플랫폼 재활용 가능"해상풍력 최적지"

자원개발 상징서 '신재생 메카' 부푼꿈
새 가스전 없으면 연말 생산종료
울산시 6조 투입 풍력발전 추진

연안과 적정거리어민 피해 없어
고리1호기 전력계통도 활용 가능
다양한 장점으로 민간 관심 끌어

한겨울 매서운 찬 바람이 부는 27일 울산에서 남동쪽으로 58㎞ 떨어진 동해 한가운데 외로이 떠 있는 동해가스전을
찾았다.

김해공항에서 헬기로 40여분 거리인데 최근 일본 초계기 위협 비행 사태로 인한 한일 군사 긴장 탓에 헬기는 정확한
 시간에 뜨고 내렸다. 공해 상에 있어 일본 측의 항공식별구역에 속하는 곳으로 시간을 어기면 교신이 많아지는데 이전보다 ‘빡빡하다’는 것이 헬기 기장의 설명이다.

약간의 긴장감을 안은 채 도착한 동해가스전의 해상플랫폼은 여전히 불꽃을 뿜어내고 있었다.
지난 2004년 대한민국에 산유국 지위를 얻게 해준 동해가스전은 그러나 올해 불꽃을 다할 예정이다. 동해가스전은
 세부적으로 동해-1가스전과 동해-2가스전으로 나뉜다.

 동해-1가스전은 2004년부터 생산을 시작한 곳으로 올해 12월까지 생산 계획이 잡혀 있다.
 이곳이 대한민국 첫 가스전이다.
동해-2가스전은 2016년 10월 생산을 시작했다.

 규모가 작은 것으로 해상플랫폼 남서쪽 5.4㎞ 지점에 있으며 올해 6월까지 가스를 생산할 계획이다.
한국석유공사는 추이를 보며 생산 기간을 최대한 늘릴 계획이다. 공사 관계자는 “계속해서 인근 해역 탐사를 통해
새로운 가스전 개발을 기대하고 있다”며 “새 가스전이 발견되지 않으면 동해가스전 생산 종료와 함께 대한민국은
산유국 지위도 함께 잃게 된다”고 말했다.

동해가스전, 바람자원 풍부하고 플랫폼 재활용 가능…'해상풍력 최적지'

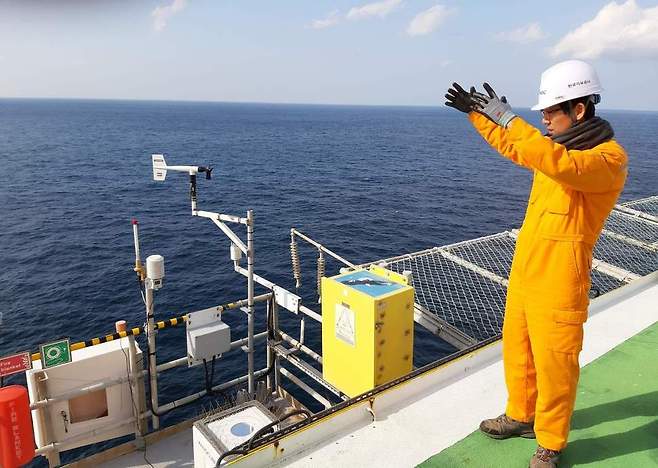

27일 한국석유공사 관계자가 동해가스전 해상플랫폼에 설치된 풍황 측정 장치인
라이다를 살펴보고 있다.

 /울산=장지승기자

두 곳에서 생산하는 천연가스는 울산과 경남의 34만 가구가 사용하고 있다.
금액으로 보면 누계 21억달러 정도다.
탐사에서 해상플랫폼 제작·운영 등 1998년 7월 가스전 발견에서부터 들어간 모든 비용이 10억달러 정도인 것을 고려
하면 배 이상 남는 장사를 했다.

무엇보다 한국석유공사는 동해가스전 성공을 발판으로 베트남과 카자흐스탄에서 연이어 유전 개발에 성공할 수 있었다. 또 국내에서 처음 제작된 해상플랫폼은 현대중공업이 만든 것으로 이후 해양플랜트 산업을 이끄는 계기가 됐다.

해상플랫폼은 수심 152m 대륙붕 지역에 설치돼 있다. 수면으로부터는 50m가량의 구조물이 복잡하게 얽혀져 있다.
 당시 국제 기준에 맞춰 지진과 파고 등 자연재해에 견딜 수 있도록 제작됐다.

설계수명은 20년이다. 공사 측은 “정밀검사를 통해 사용 가능한 수명을 확인할 계획”이라며 “현재까지 외형으로 관측된 플랫폼은 여전히 건재하다”고 설명했다.
 전면 해체에는 수천억원이 들어갈 전망이다.

다행히 정부가 추진하는 신재생에너지 확대 계획과 맞물려 대규모 부유식 해상풍력발전단지 개발지로 울산시가 동해가스전 인근을 지목하면서 새 국면을 맞게 됐다.

바람 자원이 풍부하면서도 연안과 적정한 거리로 어민들에게 직접적인 재산피해를 주지 않아 풍력발전단지 최적지로
 꼽힌다. 무엇보다 해상플랫폼을 변전소 용도로 활용할 수 있고 가동을 중단한 고리원전 1호기의 전력계통을 사용할 수 있어 민간사업자의 관심을 끌고 있다.

울산시의 계획은 동해가스전 주변에 원자력발전소 1기와 맞먹는 1GW 발전용량의 부유식 해상풍력발전 단지를 조성
하는 것이다.
민자와 국비 등 총 6조원이 투입된다. SK E&S를 비롯한 국내 기업과 미국, 독일, 덴마크 풍력발전 전문회사 등 4개
합작사가 이달 24일 울산시와 업무협약(MOU)을 체결하며 본격적으로 개발에 뛰어들었다.

이들 4개사가 계획한 발전용량을 모두 합하면 6.1~6.6GW 규모로 계획 규모를 크게 초과할 만큼 적극적이다.
 한국석유공사도 지난해 10월 말 이곳에 풍황을 측정할 수 있는 라이다(레이저를 이용한 측정기구)를 설치해 풍력단지 조성을 돕고 있다.

 내년 10월까지 1년 동안 바람 자원을 조사할 계획으로 현재까지 두 달 동안 평균 초속 7m 정도가 나왔다.
통상 초속 3~4m가 넘으면 경제성이 있다고 판단한다.

/울산=장지승기자 jjs@sedaily.com

<저작권자 서울경제, 무단 전재 및 재배포 금지> XC

한국석유공사 양수영 사장이 울산 등 석유비축기지를 방문해 현장을 점검하고 있다.

한국석유 공사제공

올바른 해외석유개발 추진, 경쟁력 있는 체계 뒷받침돼야

동해가스전 올해 수명 종료…산유국 지위 중요해
공기업의 장점인 장기적 관점에서 전략 마련 필요

해외자원개발, 어떻게 해야 하나

[에너지신문] 최근 신현돈 인하대학교 에너지자원공학과 교수는 '해외자원개발 어떻게 해야 하나' 해설을 통해 올바른 해외석유개발 추진을 위해 경쟁력 있는 체계 구축이 필요하다고 강변했다.
신현돈 교수에 따르면 한국은 아직도 에너지의 95% 이상을 해외 수입에 의존하고 있는 에너지자원 빈국이다.

신 교수는 고유가시기인 지난 2014년부터 저유가시기인 2016년, 그리고 2017년까지의 에너지 수입액 규모를 예로 들며 “유가변동에 따른 수입액의 급격한 변동은 한국의 산업화가 이뤄진 1970년대 이후로 변함없이 지속적으로 한국의 국가 경제에 커다란 영향을 미치고 있다”고 주장했다.

특히 석유는 1차 에너지 공급의 40% 이상을 차지하고 있고, 연간 10억 배럴 이상의 원유를 수입하고 있어 우리의

에너지 안보 현실은 매우 취약하다고 할 수 있다는 설명이다.

신 교수는 또한 에너지자원의 5%만이 국내에서 자체 공급되고 있으며 대표적인 에너지원인 석유가스만 보더라도 국내기업이 해외자원개발 사업에서 확보한 석유가스 개발율은 14% 미만을 유지하고 있는 형편이라고 설명했다.

 이는 비슷한 처지의 에너지자원 부족국가인 일본의 절반에도 미치지 못하고 있다는 설명이다.

더욱이 2004년부터 국내 대륙붕에서의 천연 가스 및 초경질유 생산으로 산유국 대열에 합류했지만 이마저도 15년간의 생산 기간을 거쳐 생산이 종료된다면 한국은 다시 비산유국의 처지가 될 것으로 생각된다고 밝혔다.
신 교수의 설명대로 우리나라 최초의 천연가스전인 동해가스전은 올해를 마지막으로 수명이 종료될 것으로 예상되고

있다. 이에 따라 현재 정부는 국내 대륙붕 개발을 강화해 인근 유망 가스전 개발을 모색 중으로 알려졌다.

우리나라의 산유국 지위가 사라지면 국제입찰이나 유전개발사업 참여가 제한되기 때문에 업계에서는 지위의 유지를

중요한 문제로 바라보고 있다.

최근 양수영 한국석유공사 사장 역시 기자간담회에서 올해 안에 동해에 위치한 8광구와 6-1광구 북부지역, 6-1 동부지역 등 국내 대륙붕 신규 탐사에 나서겠다고 밝힌 바 있다.

이 지역은 석유공사와 호주 우드사이드사가 2007년부터 2016년까지 정밀탐사를 실시한 결과 경제성 있는 석유ㆍ가스의 부존 가능성이 높은 것으로 조사됐다는 설명이다.

신 교수는 또한 부존자원이 거의 없는 자원빈국인 한국에서는 국민의 안정적인 삶과 국가 경제 발전을 위해 모든 산업의 근간이 되는 에너지자원의 안정적인 공급과 확보가 필수적이라고 주장하고, 이를 위해 에너지 공기업을 만들어

국가적 차원에서 해외자원개발을 꾸준히 추진해 왔다고 말했다.

신 교수에 따르면 한국이 해외자원개발에 눈을 돌린 것은 중동발 2차 석유파동을 겪은 1970년대 말부터다.

당시에도 지금처럼 대부분의 석유도입을 중동에 전적으로 의존하고 있었으며, 이러한 점은 중동 정세가 불안할 때마다 국가 에너지 수급문제로 비화될 수 있는 불안점을 내포하고 있다는 것.

해외자원개발이 다양한 국가를 대상으로 이뤄지면 에너지 자원 도입선이 다변화 될 뿐만 아니라, 에너지 자원비축을

달성할 수 있고, 자연스럽게 해외 비축기지로서의 역할도 수행할 수 있을 것으로 보인다고 신 교수는 해외자원개발을 긍정했다.

아울러 “성공적인 해외자원개발을 위해서는 자원개발의 특성에 대한 올바른 이해가 선행돼야 하고 그 특성을 바탕으로 사업이 장기적으로 추진돼야 한다”고 덧붙였다.

반복되면 실수가 아니다

신 교수는 한국이 과거 MB 정부에서 10년 동안 지속되던 고유가 시기에, 에너지자원 공기업을 활용해 해외자원개발

사업에 본격적으로 뛰어 들었다고 설명했다.

하지만 후발주자인 한국이 단기간에 자원개발율을 높이기 위해 불확실성과 위험성을 극복할 포트폴리오를 무시하고

유가 변동 위험성에 크게 노출됐다고 밝혔다.

이에 따라 참여한 광구의 생산성도 예상보다 떨어지고, 유가가 급락하면서 지나친 차입에 의한 금융비용 등으로 자원공기업의 손실이 눈덩이처럼 급격하게 증가했다는 것.

MB 정부 당시의 무리한 해외자원개발 사례로는 하베스트 사가 있다. 현재 석유공사의 재무구조를 악화시킨 가장

큰 원인 중 하나로 손꼽히는 하베스트는, 제대로 된 경제성 평가도 받지 않아 신용등급은 '투자부적격' 수준인 것으로 알려져 있다.

지난 국정감사 당시 송갑석 의원은 "지난 정부에서 시작된 첫 단추를 잘못 채운 자원외교지만 바뀐 정부에서도 과오를 답습해선 안 된다"라며 "과연 이 사업이 성공할 것인지, 성공하지 못한다면 어떻게 하면 최소한의 적자로 빠져 나올 것인지 고민해야 할 시점"이라고 평한 바 있다.

신 교수는 또한 이제 와서 당장 어렵게 확보한 광구를 모두 매각하고 사업을 접는 것은 더 큰 손실을 야기하므로 공기업의 장점을 살려 장기적인 관점에서 사업성을 고려한 생존 전략을 마련하는 것이 현명한 방법이라며, 어느 누구도 현재의 저유가가 수십년 간 지속될 것이라고 단언할 수는 없다고 말했다.

이에 더해 신 교수는 이론적으로는 저유가 시기에 사업에 참여하면 성공적인 사업이 될 수 있겠지만 불행스럽게도

아무도 유가를 정확하게 예측할 수 없으며 생산광구는 필연적으로 일정기간 생산 후엔 생산량이 감소하고 잔존 매장량도 줄어들게 된다고 설명했다.

따라서 탐사사업의 성공으로 추가적인 매장량을 확보하거나 생산광구 운영수익으로 추가 생산광구를 매입해 매장량과 생산량을 지속적으로 유지할 수 있는 탐사개발생산 선순환 시스템을 구축해야 한다는 주장이다.

신 교수는 또한 해외자원개발을 성공적으로 추진하기 위해 철저한 공공성, 전문성, 독립성이 확보돼야 한다고 밝혔다. 아울러 민간부문을 활성화하기 위한 꾸준한 지원시스템 운영 역시 필요하다고 강변했다.

불확실성이 큰 석유개발그래서 더욱 기술력 필요해

신 교수는 전 세계적으로 자원개발은 북미 국가를 제외하면 대부분의 국가에서 국영기업을 통해서 이뤄지며 특히, 한국처럼 자원개발 역사가 일천하고 자원 미보유국의 경우엔 선순환 구조가 갖춰지기 전까지는 더욱더 공기업의 역할이

절실하다고 주장했다.

자원 개발의 특징인 고위험성과 장기적인 사업 추진, 장기적인 에너지자원 산업 싸이클 등을 고려하면 일정규모 이상의 공기업이 사업을 추진하는 것이 선순환 구조를 확립하는데 훨씬 효과적이라는 설명이다.
신 교수는 또한 긴 주기의 에너지자원가격 변동성에 견딜 수 있는 선순환 시스템을 갖추기 위해서는 일정규모 이상의 대형화와 상-하류 부문 수직계열화 구조를 갖추는 것도 필요하다고 밝혔다.

아울러 신 교수는 실무자들 뿐만 아니라 최종결정권자의 전문성도 강조했다.

단기적인 성과에 집착하지 않고 자원개발을 추진하기 위해 적극적으로 도와줄 수 있는 지원시스템과 자세가 필요하다는 것.

또한 장기적으로는 공기업은 국가에서 필요로 하는 일정 수준의 자원확보를 추진하고, 민간 부분의 활성화를 통해서는 추가적인 자원 확보를 고려해야 한다며, 장기적으로 사업 추진이 가능한 오너 대기업의 적극적인 참여를 유도할 필요가

있으며 더 나아가서 전력산업이나 제철산업 등 해외로부터 원료 구매에 매년 수 조원에서 수 십 조원을 소비하는 기업들이 적극적으로 에너지 자원개발사업에 참여한다면 기업에게는 자원의 안정적 도입 뿐만 아니라 국가차원의 에너지자원 확보에도 긍정적인 효과를 줄 수 있을 것이라고 주장했다.

신 교수는 마지막으로 “석유개발은 태생적으로 불확실성이 크기 때문에 탐사성공확률이 낮은 분야이지만 그렇다고

복권처럼 운에만 맡길 수 있는 것은 아니며 더욱더 기술력이 필요한 분야이다.

 해외자원개발을 제대로 추진하기 위해서는 기본적으로 추진기관의 기술 력과 정부의 효율적 시스템 구축 및 정책의

일관성 등이 확보되고 유지돼야 가능 하다.

이것은 해외자원개발이 성공하기 위한 최소한의 요건이지 반드시 사업의 성공을 보장하지는 못한다는 사실도 기억

하자”라며 “올바른 해외석유개발 추진을 위해서는 국가차원의 에너지 자원의 확보와 안보를 위해 공공성을 유지하는 것이 필요하며 에너지 안보측면과 경제성 및 전문성을 갖고 장기적으로 일관성 있는 정책을 효율적으로 추진할 수 있는 경쟁력 있는 체계 구축 없이는 과거의 실패는 반복될 수밖에 없음을 명심해야 할 것이다”라고 끝맺었다.

저작권자 © 에너지신문

  출처 : 에너지신문

(http://www.energy-news.co.kr)
